TOP > 進行中の工事 > 【水道工事完了のお知らせ】塩尻市道下り側道柿沢田川浦線~塩尻市道上り側道柿沢みどり湖線 みどり湖PA近辺他

【水道工事完了のお知らせ】塩尻市道下り側道柿沢田川浦線~塩尻市道上り側道柿沢みどり湖線 みどり湖PA近辺他

日頃から、公共工事に対しまして、ご理解とご協力を賜り、厚く御礼申し上げます。

「松塩水道用水管理事務所発注
令和5年度 送水施設 支線管路耐震管布設工事」
東山支線  塩尻市 柿沢

上記案件のホームページから、経過のご報告をいたします。

送水施設工事紹介HP

https://sisenkanro-kikuya.com/index.html

2024年11月22日

「水管橋工事を開始しました」

“水管橋の型式は、水管橋を単独で架設する「独立水管橋」と道路および鉄道などの橋梁に添架する「添架水管橋」に大別されます。
本工事では通水管をそのまま橋梁構造とするパイプビーム形式の独立水管橋を施工します。
また、従来の水管橋の施工では制作キャンバー(橋梁本体の反り)からの荷重計算でしか測る事ができなかった架設完了時や通水中の橋梁のキャンバーを、

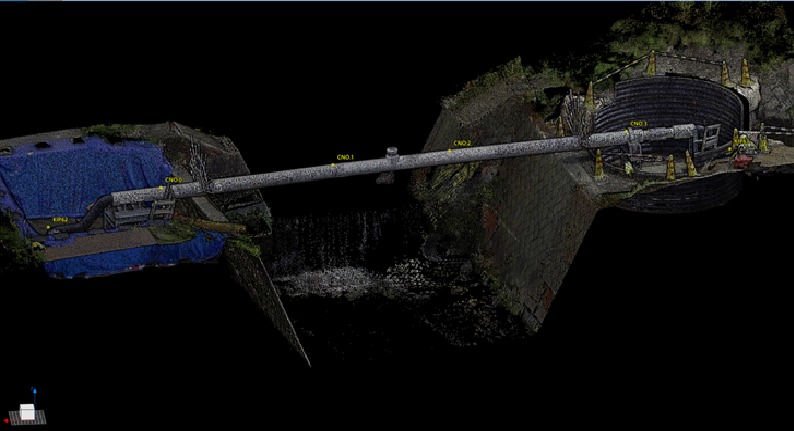

ICT測量による点群データを使用することで管理することができました。
ICT技術を活用する事で、管理業務の効率向上や作業員の負担軽減を図っています。

3次元レーザースキャナーによる起工測量の様子です。

2024年4月25日

橋梁基礎工の実施

水管橋の地耐力確保のため、地中に5mの鋼管杭を8本打設しました。

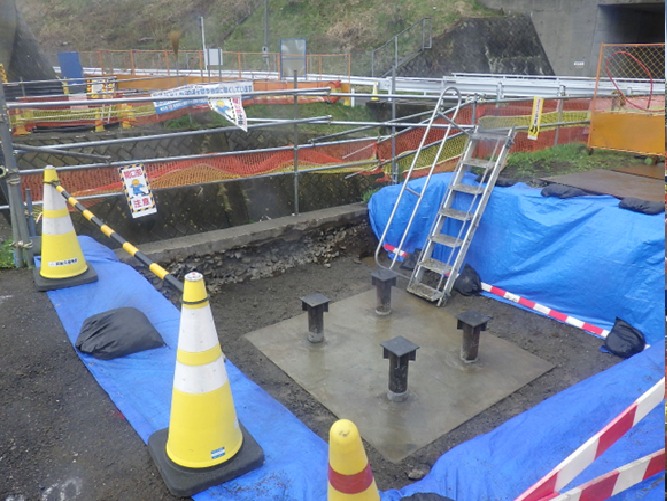

鋼管杭打設の様子です。

鋼管杭打設、完了!

2024年5月20日

水管橋を設置。

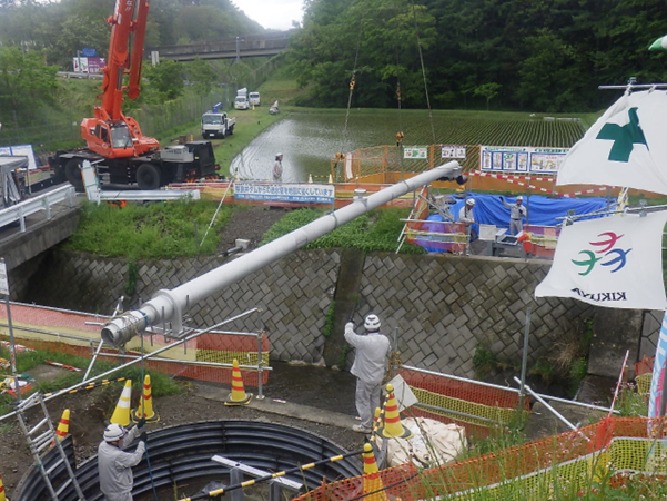

あらかじめ、地上で組み立てた水管橋を一括架設している様子です。

「水管橋架設工」

2024年5月25日

架設した水管橋と令和4年度工事区間を接続しました。

この接続により、約10kmに及ぶ送水管東山支線が全て耐震管となりました。

「送水管布設工」

2024年6月10日

接続が完了した水管橋の橋台の作成

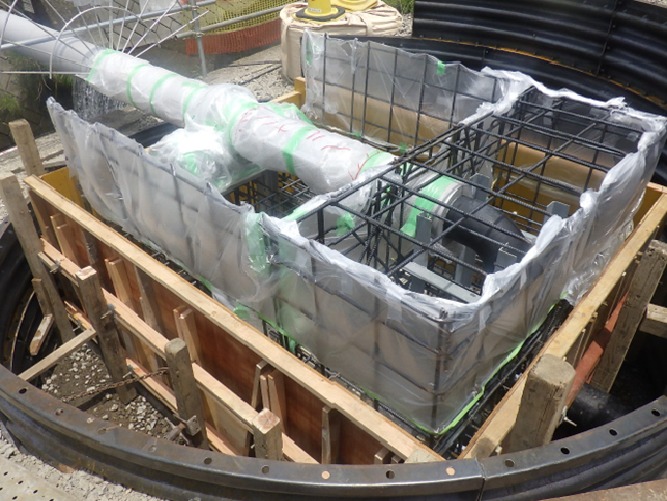

水管橋を傷付けないように養生をして橋台の骨組みとなる鉄筋を組み立てます。

鉄筋組立状況

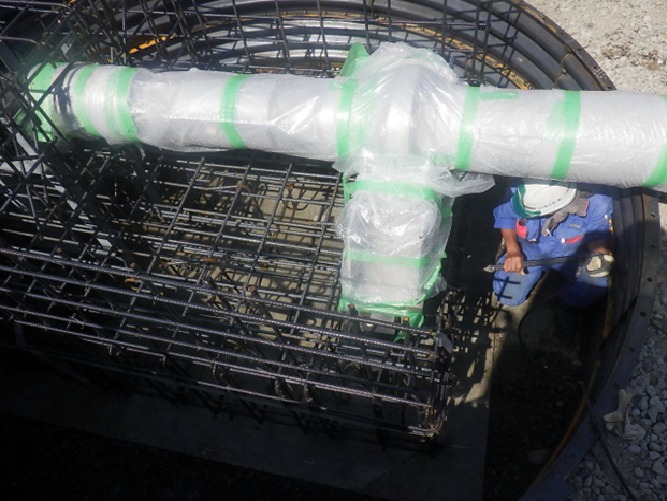

組立完了

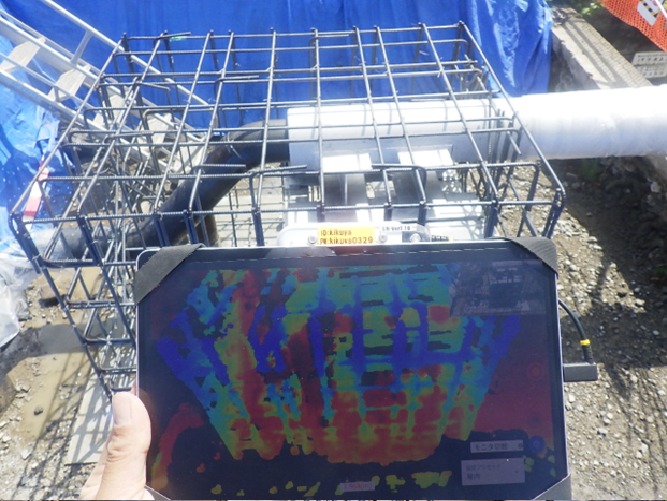

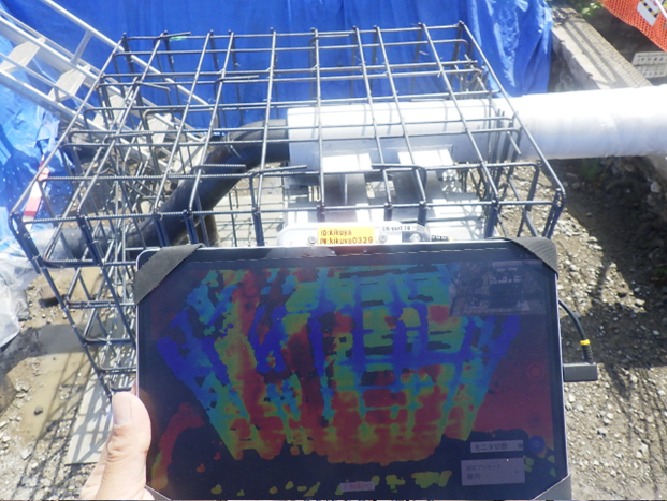

AI技術による鉄筋組立の評価測定

コンクリート打設前の鉄筋養生の状況です。

2024年6月15日

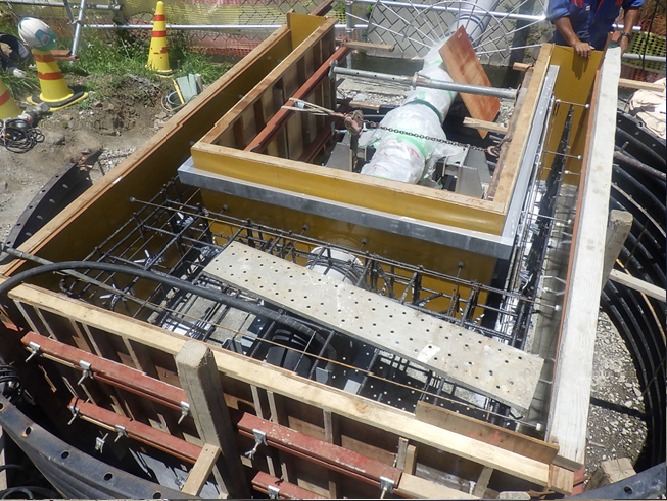

橋台フーチング部のコンクリートを打設しました。

フーチング上部にはパラペットを打ち継ぐため、丁寧にレイタンスをの除去をします。

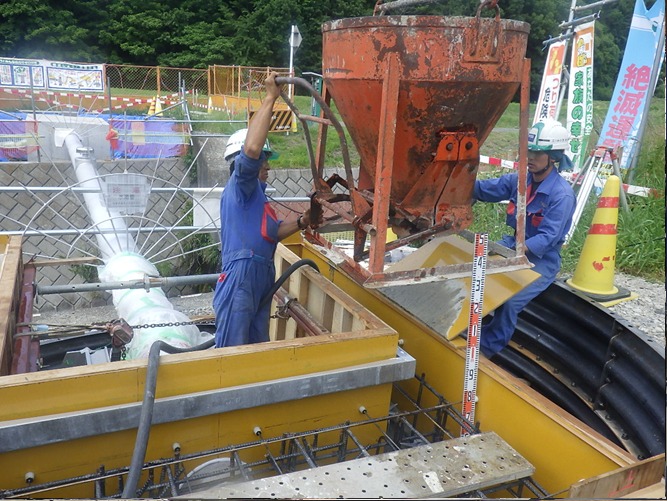

橋台コンクリート1次打設状況。

グリーンカットによる打ち継ぎ部のレスタンス除去の様子です。

2024年6月16日

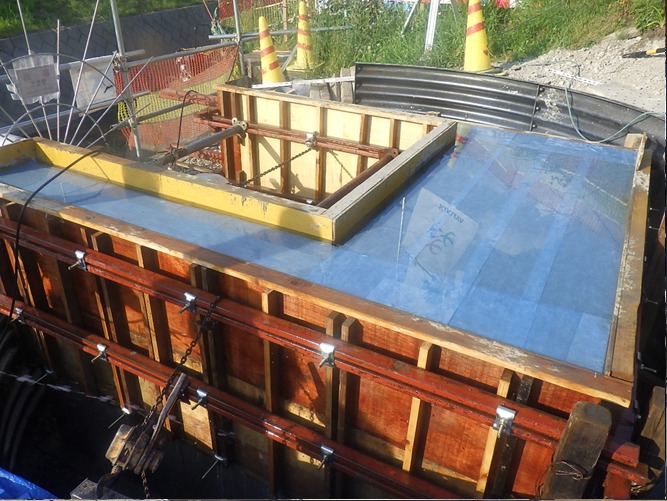

橋台フーチング部コンクリートの養生期間を終え、パラペットの型枠を施工しました。

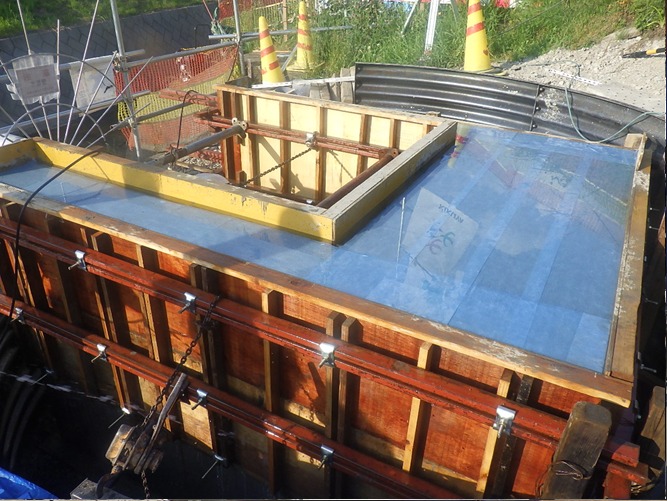

型枠建て込み完了です。

2024年6月17日

橋台パラペット部のコンクリートを打設しました。

気温が高くなってきたのでコンクリートを湿潤状態にします。

コンクリート打設状況です。

2024年7月1日

水管橋の施工が完了しました。

2022年11月から19か月間の工事でしたが、事故や苦情一切なく完成することが出来ました。

ありがとうございました

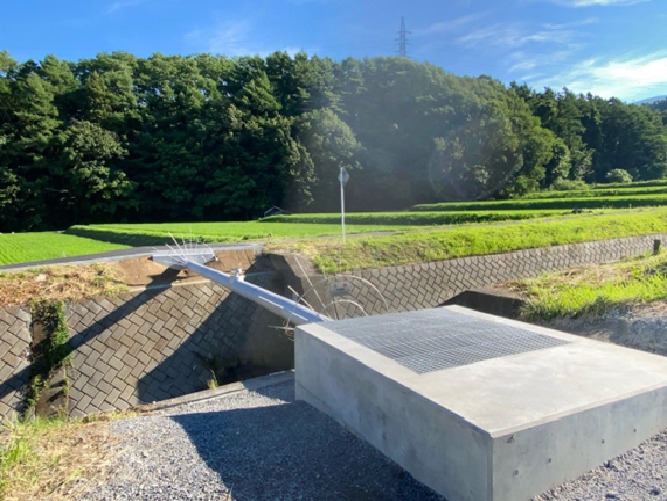

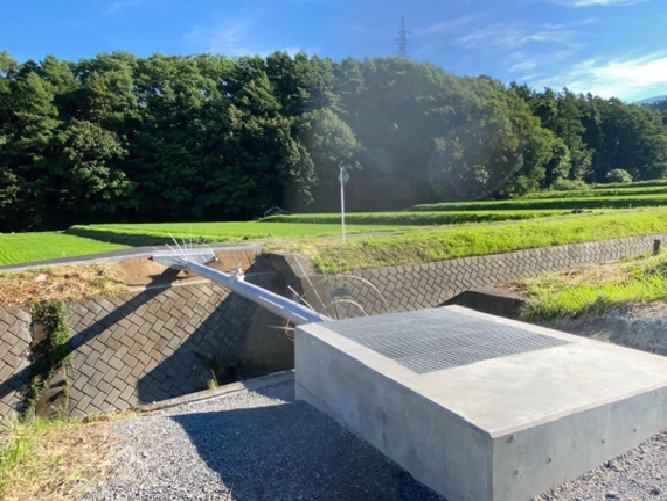

完成です。

2024年8月1日

東山支線前線の通水が完了し、通水時における水管橋のたわみ量をICTにより評価しています。

水管橋の様々な管理規格値は全て基準の50%以内であり、確かな品質管理に裏付けられた水道水をお送りしています。

塩尻市片丘~柿沢間の送水管耐震化事業は終了しました。

今後も、長野県企業局の取り組む事業について皆様のご理解とご協力のほど賜りますようお願い申し上げます。

Contactお問い合わせ

まずはお気軽にお問い合わせください!

本社

〒381-4307 長野県長野市鬼無里10367番地

TEL.026-256-2145
FAX.026-256-3077

長野事務所

〒381-0043 長野県長野市吉田5丁目26番40号

TEL.026-214-6170
FAX.026-214-6171

お問い合わせフォーム
